【2026年お盆】工場を止めずに直す休暇メンテナンス計画|発注リミットは7月中

2026年お盆・工場メンテナンス

工場を止めずに直す
最大9連休
休暇メンテナンス計画

2026年のお盆は8月13日(木)〜16日(日)。休暇の組み合わせ次第で工場を丸9日間、完全に止められる年に数回の工事枠です。条件はただ一つ、発注が間に合うこと——リミットは7月中旬〜下旬です。

最大9連休8/8〜8/16の休暇例
3〜4週間前発注・契約のリミット
ロスゼロ休暇中なら生産損失なし

名和建装株式会社 MEIWA KENSOU|名古屋市昭和区・創業1988年

01

長期休暇は「稼働中にできない工事」の絶好機

2026年のお盆は8月13日(木)〜16日(日)の4連休。山の日(8月11日・火)に合わせて8月10日(月)・12日(水)を全社休暇にする企業では、8月8日(土)から16日(日)まで最大9連休になります。

8/8-9 土日
8/10 月
8/11 山の日
8/12 水
8/13-16 お盆

8/10・8/12を全社休暇にすれば9連休——連続日数が長いほど、乾燥・養生が必要な工事の選択肢が広がります

稼働中の工場には「物理的にできない工事」があります。床塗装(塗床工事)は乾燥・硬化中に人も台車も通行できません。キュービクル(高圧受電設備)の更新には停電が必要。粉じん・臭気の出る工事は製品への汚染リスクがあり、ライン直上の天井・屋根裏作業は落下物リスクで稼働中は立ち入れません。

これらを平日にやれば、生産を止めた分がそのまま損失になります。もともと工場が止まっている長期休暇に入れれば生産ロスは実質ゼロ。動線が交錯しないため安全で、通行や振動のない環境で養生時間も取れるため仕上がりも安定します。生産・安全・品質の三方から見て、これほど条件のそろう工事期間はほかにありません。

02

お盆連休に「向く工事」6選と「向かない工事」

🛢️

床塗装(塗床工事)

お盆工事の代表格。乾燥・硬化の養生に連続日数が必要

🏭

ライン更新に伴う内装・設備

間仕切り変更・基礎打設・配管替えをまとめて実施

🔧

屋根補修

ライン直上の作業・部分葺き替えは無人の休暇中が安全

電気設備工事

キュービクル更新・幹線工事・照明LED化など停電を伴う作業

❄️

空調設備の更新

空調停止の影響なし。大型機器の搬入経路も確保しやすい

💧

防水工事(部分)

臭気・火気を伴う工法も、無人なら製品への影響なく施工可

段取りコスト(足場・停電・ライン停止)は一度の連休にまとめるほど割安です。塗床で工場を止めるなら、同じ停止期間の中で照明LED化・区画ラインの引き直し・壁の部分補修まで一緒に済ませる「ついで工事」が賢い進め方。見積依頼の際は「この連休で他に直せるところはないか」を業者に聞いてみてください。

外壁全面塗装などの長工期工事は連休に収まりません。足場を掛けたまま稼働と並行できる計画が現実的
屋根・防水の全面改修は8月の台風・夕立リスクが高く、開放状態で雨に降られると被害拡大。真夏の屋根上は熱中症リスクも
確認申請が必要な増改築は行政手続きの期間が必要で連休だけでは完結しない

大規模工事は、停電・ライン停止が必要な工程だけを連休に組み込み、前後は稼働と並行して進めるのが実務的な解です。工程の組み立て方は営繕工事で失敗しないためのポイントでも解説しています。

03

発注リミットは7月中旬〜下旬——逆算スケジュール

お盆工事の発注・契約のリミットは工事開始の3〜4週間前。お盆初日(8月13日)から逆算すると、発注の最終ラインは7月下旬です。

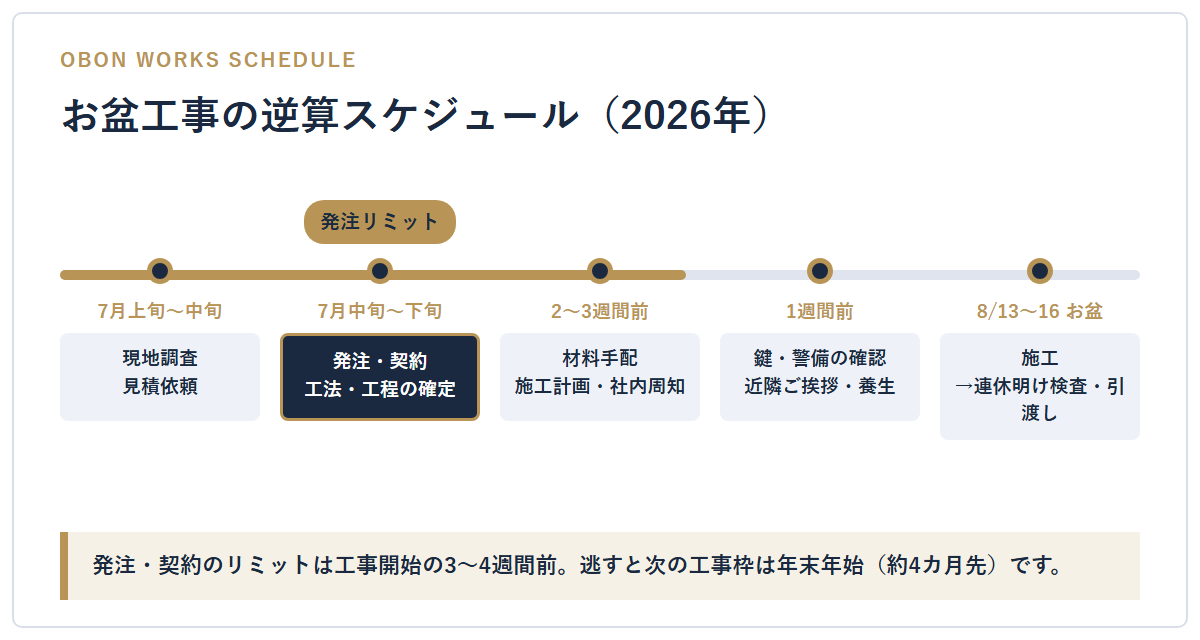

2026年お盆工事の逆算スケジュール:7月中旬〜下旬の発注・契約がリミット

7月上旬
〜中旬
現地調査・見積依頼。困りごとの棚卸しと優先順位付け
7月中旬
〜下旬
発注・契約【リミット】。工法・仕様・工程の確定
2〜3
週間前
材料手配、施工計画書の作成、社内への周知・調整
1週間前
鍵・入退場ルール確認、警備会社への連絡、近隣挨拶、ライン周辺の片付け・養生
連休中
施工(毎日の写真付き作業報告で進捗共有)
連休明け
完了検査・引き渡し。稼働再開前の最終確認

なぜ3〜4週間前がリミットなのか。理由は3つあります。①塗床材・空調機器・電気設備は受注生産や取り寄せ品が多く手配に数週間かかる ②お盆に工事を集中させたいのはどの企業も同じで、職人のスケジュールは早い者勝ち ③休暇中の入退場管理や片付けなど発注者側の準備にも時間がかかる——。間に合わなければ次の工事枠は年末年始まで約4カ月先。その間も劣化は進み、部分補修で済んだはずの屋根や床が全面改修に育つこともあります。迷っている段階でも、現地調査だけ先に済ませておくのが賢い動き方です。

04

無人の工場で行うからこその注意点4つ+準備チェックリスト

1

安全管理は着工前に書面で取り決める

火気作業の管理、施錠・消灯の確認責任、緊急連絡網を施工計画書に明記。信頼できる業者は毎日写真付きの作業報告を送ってくれます。

2

警備会社への事前連絡を忘れずに

機械警備の工場では工事日程の事前連絡が必須。漏れると作業員の入場で警報が発報し、無用な駆けつけ対応が発生します。

3

お盆は「ご近所が在宅」の時期

帰省客を迎えるお盆は、普段気にならない音や車両の出入りがかえって目立ちます。騒音作業の時間帯配慮・駐車位置・事前の挨拶回りは信用維持のポイント。

4

真夏ならではの環境対策

空調を止めた8月の工場内は高温に。作業員の熱中症対策、気温による塗料の硬化速度を織り込んだ工程管理など、夏季施工の経験がある業者かも確認を。

着工1週間前までに発注者側で確認しておくこと——確認できた項目をタップしてチェックできます。

鍵・入退場:鍵の受け渡し方法、作業員名簿の受領、立ち入り可能範囲の明示

✅ 確認済み(もう一度タップで戻せます)

警備:警備会社への工事日程・入場者の事前連絡

✅ 確認済み(もう一度タップで戻せます)

インフラ:工事で使う電源・水道の場所と使用可否の確認

✅ 確認済み(もう一度タップで戻せます)

現場の片付け:施工範囲内の製品・資材・台車の移動、動かせない設備の養生範囲の打合せ

✅ 確認済み(もう一度タップで戻せます)

連絡体制:休暇中に連絡が取れる担当者と、緊急時の連絡網の共有

✅ 確認済み(もう一度タップで戻せます)

社内周知:連休中に出社予定の従業員への工事範囲・立入禁止区域の周知

✅ 確認済み(もう一度タップで戻せます)

着工前の打合せで「どちらが・いつまでに・何をやるか」を一覧にしておくと、連休中の行き違いを防げます。

05

お盆工事の費用相場——塗床・LED化・屋根補修の目安

桁が分からなければ社内の稟議も起こせません。お盆工事で件数の多い工種の一般的な市場相場です(2026年7月時点・Web調査、材工込み概算)。

塗床(エポキシ樹脂)

4,000〜13,000/㎡

薄膜コーティングは下限側・厚膜+下地造り直しは上限側。帯電防止タイプは11,500〜12,500円/㎡

照明のLED化(水銀灯→高天井LED)

工事1.8〜5万円/灯+器具代7〜10万円/台

水銀灯300W代替クラス。消費電力7割前後削減が目安

折板屋根の塗装(遮熱塗装など)

4,000〜7,000/㎡

サビの程度で下地処理費が変動

折板屋根のカバー工法

5,000〜13,000/㎡

雨漏りが進んだ屋根の抜本対策。断熱仕様は+2,000〜4,000円/㎡程度

休日・夜間施工の割増は業者により扱いが異なりますが、名和建装では工事内容により1〜2割程度が目安(内容によっては割増なしの場合も)。他社に依頼する場合も「休日施工分が見積に含まれているか」を必ず確認してください。同じ塗床でも下地の傷み方ひとつで工法も金額も変わるため、最終は現地確認のうえお見積りを。「一式」ばかりでなく数量・仕様・予備日の扱いまで明記された見積で比較するのが失敗しないコツです。

06

間に合わなければ年末年始・GWへ——長期休暇を年間の修繕枠にする

フォークリフトで床の塗装が剥がれ、粉が製品に付きそうで心配

——7月上旬に現地調査と見積を行い、お盆の連休中に下地研磨→補修→塗装→養生まで一気に実施。連休明けの朝、初出勤の従業員が新しい床で作業を始められる。これが休暇工事の理想形です。(よくあるご相談例)

お盆で間に合わなくても、年末年始(発注リミット11月下旬〜12月上旬)・GW(同4月上旬)という次の枠があります。お盆工事の際に建物全体の劣化診断もあわせて受けておけば、「次は年末年始にここ、来年のGWにここ」と優先順位付きの修繕計画ができ、予算も平準化できます。

また、工場の改修には国や自治体の補助金を使える場合があります。遮熱塗装と省エネ補助金の記事愛知の工場向け補助金解説もあわせてどうぞ。補助金は契約前・着工前の申請が必須のものが多く、連休工事以上に早めの計画が必要です。

07

休暇工事は段取りが命——「工程」からお手伝いします

名和建装は名古屋市昭和区を拠点に、工場・倉庫の塗床・屋根補修・防水・内装改修まで営繕・修繕工事を自社一貫で手がける建築工務店です。

38地域密着の実績
一貫調査〜施工まで自社
一級建築士が在籍

休暇工事が通常の工事と決定的に違うのは、工期を1日も延ばせないことです。連休明けの朝にはラインが動き出すため「間に合いませんでした」が許されません。調査・見積から材料手配・施工・完了検査まで自社で段取りできる体制と、建物全体を見て「この連休で直すべき優先順位」から提案できるのが名和建装の持ち味です。

08

よくある質問

Q2026年のお盆休みはいつからいつまで?

8月13日(木)〜16日(日)の4連休です。山の日(8/11・火)に合わせて8/10・8/12を休暇にする企業では8/8(土)〜16(日)の9連休に。まず自社の休暇日程を確定させることが計画の第一歩です。

Qお盆工事はいつまでに依頼すればいい?

工事開始の3〜4週間前=7月中旬〜下旬が発注のリミットです。材料手配と職人確保に時間がかかるため。それより遅くても、工事内容によっては対応できる場合があります。

Q連休の間だけで工事は本当に終わる?

連休内に収まる工事を選び、予備日を含めた工程を組めば終わります。収まらない規模は、停電やライン停止が必要な工程だけを連休に集中させる分割計画が現実的です。

Q工事中、担当者はずっと立ち会う必要がある?

常時の立ち会いは不要です。初日の鍵の受け渡しと作業範囲の確認、最終日の完了確認だけ立ち会っていただき、期間中は写真付き作業報告で進捗確認する運用が一般的です。

Q稼働を止めずにできる工事もある?

あります。外壁塗装や屋根カバー工法、区画を分けた部分改修などは稼働と並行できる場合が多いです。「稼働中にできる工事」と「休暇中にしかできない工事」の仕分けが最も効率的です。

Qお盆に間に合わなかったら?

次の長期休暇(年末年始)に向けて、現地調査と修繕計画づくりを先に進めておくのがおすすめです。調査・見積を済ませておけば、年末年始の発注リミット(11月下旬〜12月上旬)に余裕を持って間に合います。

現地調査・お見積り無料

「この連休で直せるか」の確認だけでも構いません

お盆に間に合うかどうかの見極めも、調査のうえ率直にお伝えします。間に合わない場合は年末年始に向けた計画づくりからお手伝いします。

お電話でのご相談(受付 10:00〜17:00)052-842-1144

メールフォームで問い合わせる

名和建装株式会社|愛知県名古屋市昭和区
対応エリア:名古屋市内をはじめ愛知県全域
「お盆の工場メンテナンスの記事を見た」とお伝えいただくとスムーズです

© MEIWA KENSOU Co., Ltd. ※本ページの情報は公開時点のものです
費用は市場相場の目安(2026年7月時点)
お問い合わせ
